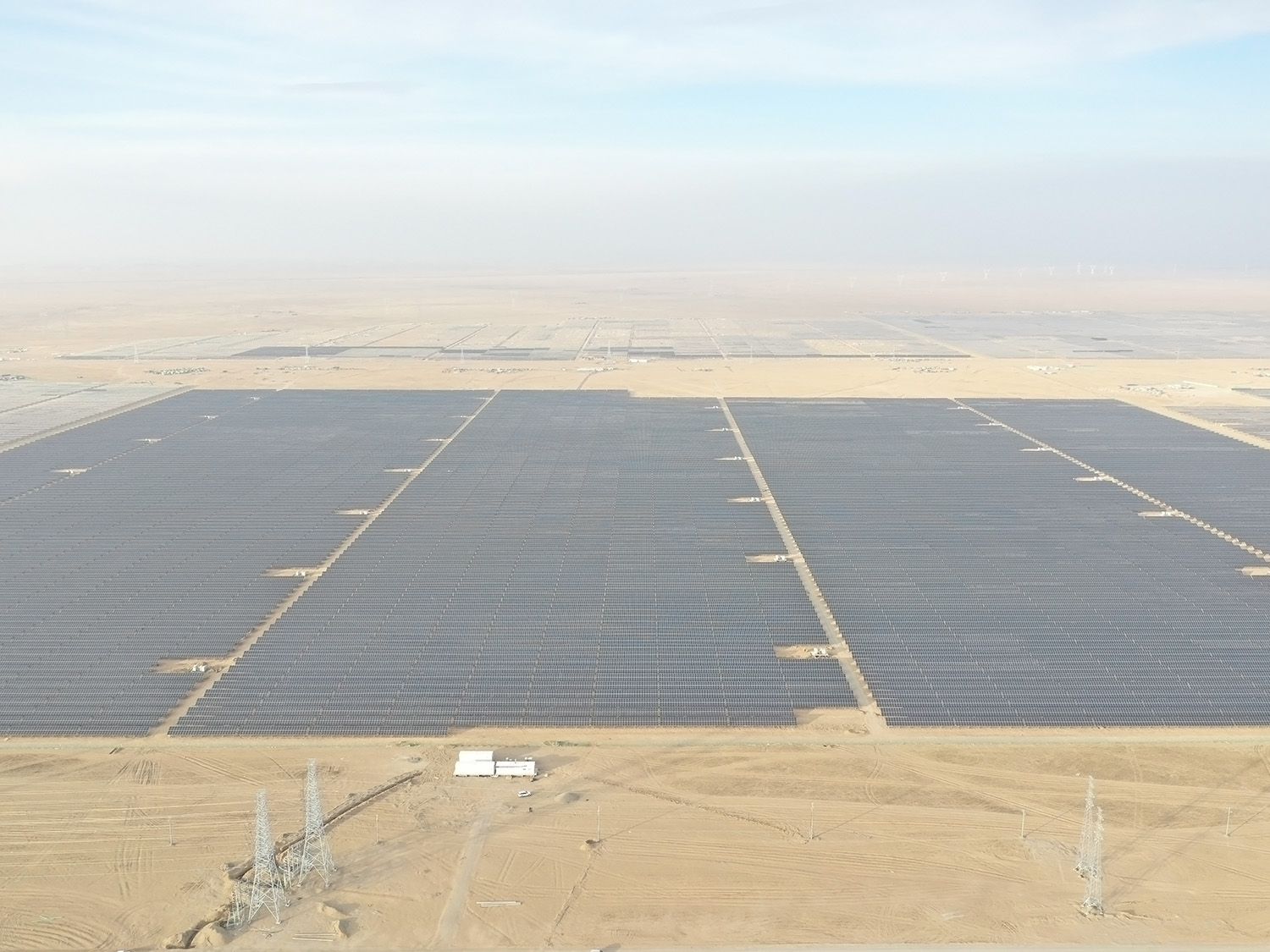

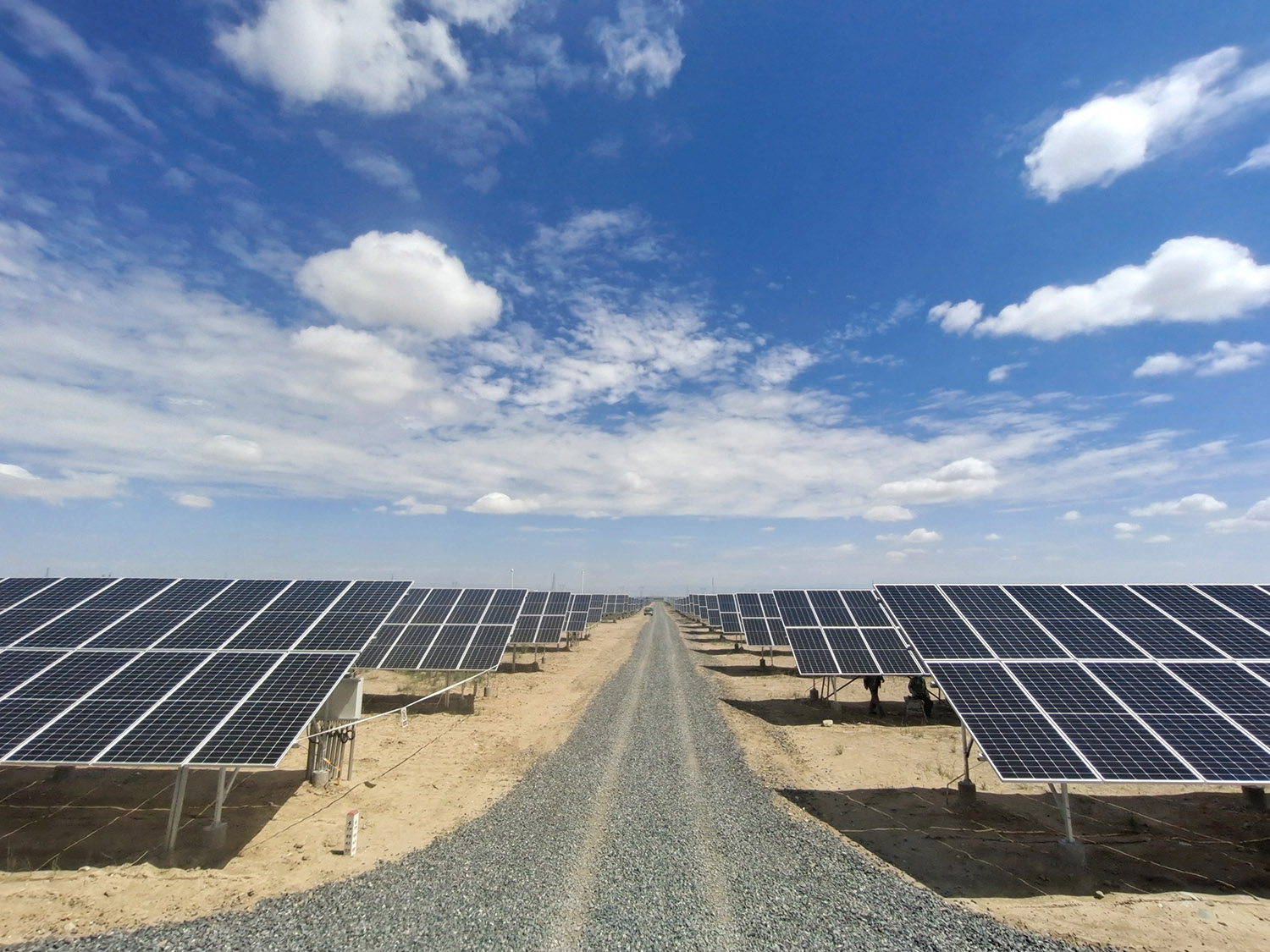

2022年1月22日凌晨4點,由能高公司承建的京能海南州4#地塊100MW光伏發電項目全容量并網成功,該項目所屬單位成為海南州1300MW競價光伏發電所有電源企業中,率先實現全容量并網發電任務的企業。
京能海南州4#地塊100MW項目,地處青海省海南州共和縣塔拉灘,屬于典型西北高寒地區。海拔超過3000米,晝夜溫差大,風沙嚴重,但光照資源豐富,利于開展大規模光伏發電項目。
該項目2020年10月28日開始施工,2020年12月31日完成全部工程建設實現臨時并網,2022年1月22日實現全容量并網。
青海省海南州共和縣塔拉灘,是沙化嚴重的“不毛之地”,“荒涼”是它的代言詞。京能海南州4#地塊,作為該地區的一部分,有著自身的環境特征:荒漠化嚴重,沙塵暴頻繁,晝夜溫差大、高寒缺氧等。同時,整個項目處于新冠疫情的特殊時期,增加了整個項目的施工建設難度,嚴重影響該項目的施工及并網進度。
面對嚴苛環境與施工難度的考驗,能高公司憑借著專業的技術、豐富的工程施工經驗,根據當地實際狀況對項目進行提前研判、分析,精心部署各個工程階段。在施工過程中,針對遇到的問題和嚴酷的環境狀況及時調整工作方案,積極應對各種困難和挑戰,高效完成協調及施工任務,在整個項目中充分展現出能高人專業、高效、認真負責的工作態度以及迎難而上、求真務實的精神,贏得京能集團的高度贊賞與認可。
新的一年,能高期待與更多的老朋友、新伙伴合作,攜手共進、互利共贏,共同為國家實現雙碳目標助力!
